Freitag, 25. März 2016

24.03.2016 - Heizung

Heute wurde das Heizprogramm gestartet.

Nächste Woche kommen die Maler zum spachteln, die Zimmertüren werden noch mal ausgemessen und Firma Auffarth kommt zum Plissee ausmessen.

Wir wünschen alle schöne Osterfeiertage.

Dienstag, 22. März 2016

22.03.2016 - Abwasser Tag 2 - Lösungen :-)

Heute wurde das restliche Abwasser und Regenwasser verlegt.
Die Übergangsstellen der einzelnen Rohre wurden offen gelassen damit die Dame vom Bauamt sich alles anschauen und genehmigen kann.

In Bezug auf den fehlenden Abwasserausgang hat sich auch schon einiges getan. Hier kann man sich wirklich nicht beklagen, da ist TM-Bau sehr schnell.
Ein Spülstutzen wird nachträglich in das Mauerwerk eingebaut, so kann das Rohr bei Verstopfung noch zusätzlich gespült werden.
Die Zeichnung habe ich auch schon erhalten und die Dame vom Bauamt ist mit dieser Lösung auch einverstanden, Hauptsache es wird alles wieder ordnungsgemäß verschlossen und es kann an dieser Stelle kein Wasser eindringen.

In Bezug auf die Fliesen hat sich auch alles aufgeklärt, Herr B. fand es gut das ich nachgefragt habe, die Fliese ist wohl im Verkaufsraum falsch bezeichnet. Wäre es jetzt die falsche Fliese gewesen hätte jetzt noch was geändert werden können, da die Fliesenleger erst am 04.04.2016 starten.

Montag, 21. März 2016

21.03.2016 - Estrich und andere kleine / große Probleme

Heute wurde der Estrich verlegt.
Auch hier wurde super schnell gearbeitet, am Nachmittag waren sie mit allen durch.
Bilder gibt es erst am Mittwoch, da wir im Moment das Haus nicht betreten dürfen.

Am Mittwoch wird das Heizprogramm gestartet.

In Bezug auf das Abwasser wurde der Plan wohl noch mal von TM geändert, leider ist dabei untergegangen uns zu informieren. Ich bekomme jetzt den aktuellen Plan noch mal zugeschickt.
Wir werden ersteinmal selbst mit dem Bauamt sprechen, wenn nicht muss Herr L. von TM noch mal Rücksprache halten, ihm tat es sehr Leid das es unter gegangen war uns zu informieren.
Er würde sonst auch beim Bauamt anrufen und mit der zuständigen Fachkraft sprechen.

Wir waren heute selber auch noch mal beim Bauamt und haben uns noch mal genau wegen Abwasser und Regenwasser erkundigt, irgendwie ist es an uns vorbei gegangen das wir Abwasser und Regenwasser von der Stadt abnehmen lassen müssen und auch noch einen Drucktest nachweisen müssen.
Es gibt strenge Vorschriften die wir einhalten müssen, vorallendingen da wir an ein Kleinpumpwerk angeschlossen werden.
Jetzt bin ich mal gespannt was Frau T. zu der geänderten Abwasserzeichnung sagt, das hatten wir heute überhaupt nicht angesprochen, da wir noch nichts genaues wussten.
Sie hatte es aber heute extra noch mal betont wie vorbildlich die Firma hier geplant hat, dass das Abwasser sofort nach draußen geleitet wird und nicht unter dem Fundament läuft ...

Dann ist uns heute noch aufgefallen das die Bezeichnung der Fliesen die wir im Großteil des Haus verlegen lassen möchten nicht mit der Bezeichnung des Herstellers übereinstimmen.
Die Fliese die wir uns bei der Bemusterung ausgesucht haben heißt Novabell Walking Avorio, die gibt es aber laut Hersteller nicht, es gibt a.) die Novabell Crossover Avorio (die haben wir nicht ausgesucht) und b.) die Novabell Walking Arctic (diese soll es sein). Hoffentlich ist die Richtige bestellt worden, sonst könnte sich der Übergabetermin doch noch mal verschieben, denn die andere gefällt uns nicht....
Mal schauen was Herr B. von TM sagt.

Wir möchten zum 01.06.2016 umziehen und unser altes Haus zum 15.06.2016 übergeben, mal schauen ob das klappt.

Irgendwas musste ja mal kommen, bis jetzt lief alles zu perfekt :-)

Samstag, 19. März 2016

19.03.2016 - Abwasser- und Regenwasser Tag 1

Heute haben wir angefangen Abwasser- und Regenwasser zu verlegen.

Laut Abwasserplan geht ein Abwasserrohr vorne li neben der Haustüre raus und ein Abwasserrohr geht auf der anderen Seite vom Haus, bei der Küche raus.
Das Abwasserrohr vorne bei der Küche konnten wir aber leider nicht finden. Jetzt müssen wir am Montag ersteinmal unseren Bauleiter anrufen und nachfragen ob beim Abwasserplan was geändert wurde. Denn wir haben den genehmigten Plan und dieser stimmt dann nicht mehr mit der Ausführung überein.... mal schauen was dabei rauskommt.

Mittwoch, 16. März 2016

16.03.2016 - Pedotherm Tag 2

Als ich heute Mittag zur Baustelle gefahren bin war Pedotherm schon wieder weg.
Wahnsinn was sie für ein Tempo vorgelegt haben. Aber seht selber :-)

Das Laufen im Haus gestaltet sich im Moment ziemlich schwierig :-)

Dienstag, 15. März 2016

15.03.2016 - Pedotherm Tag 1 - Systembau Tag 4

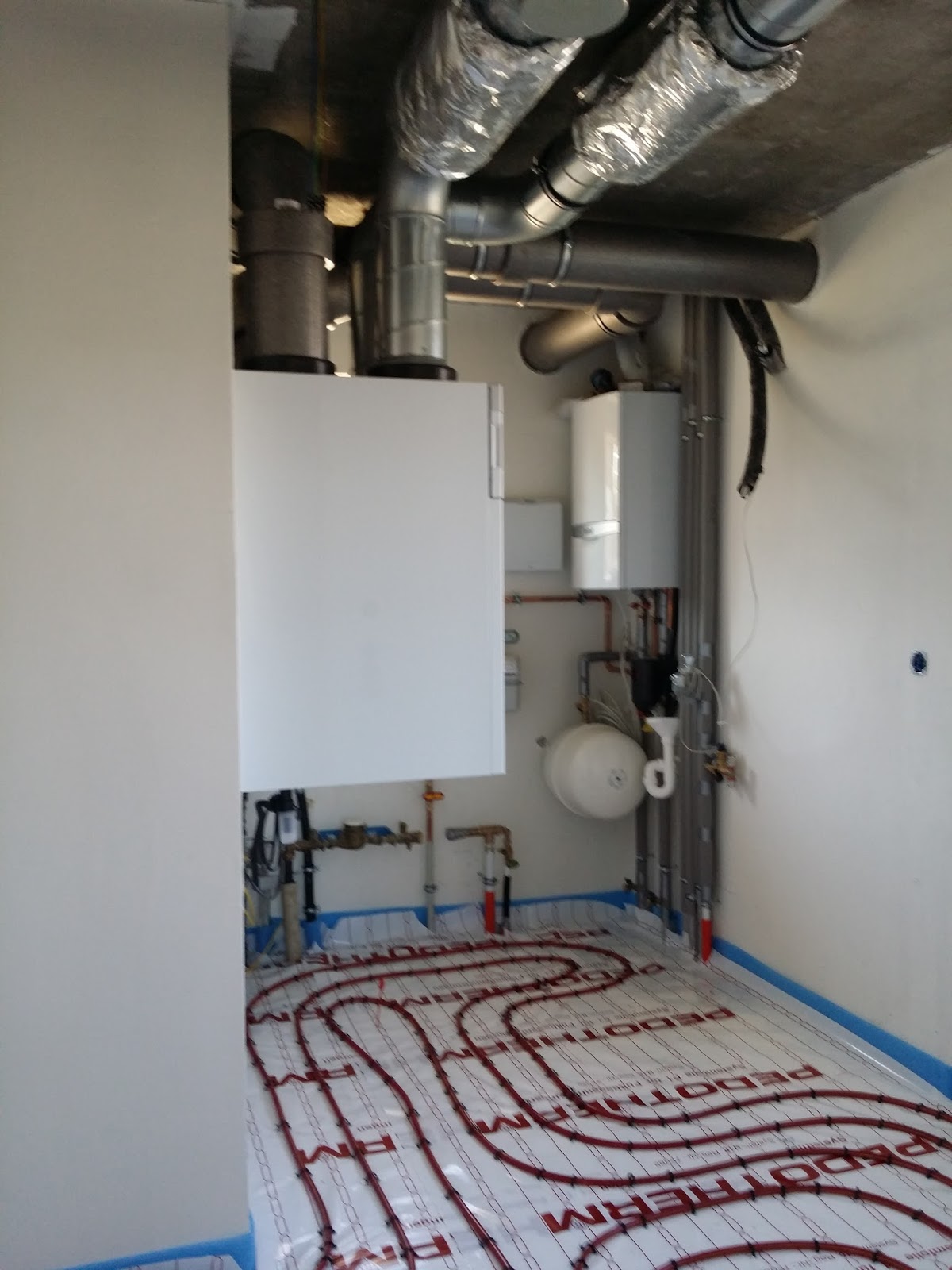

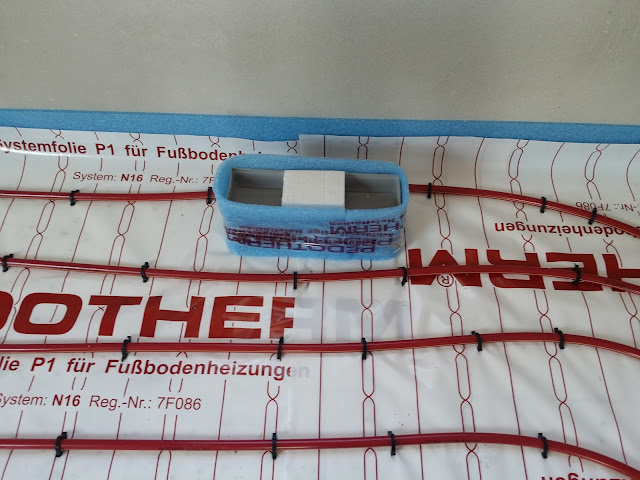

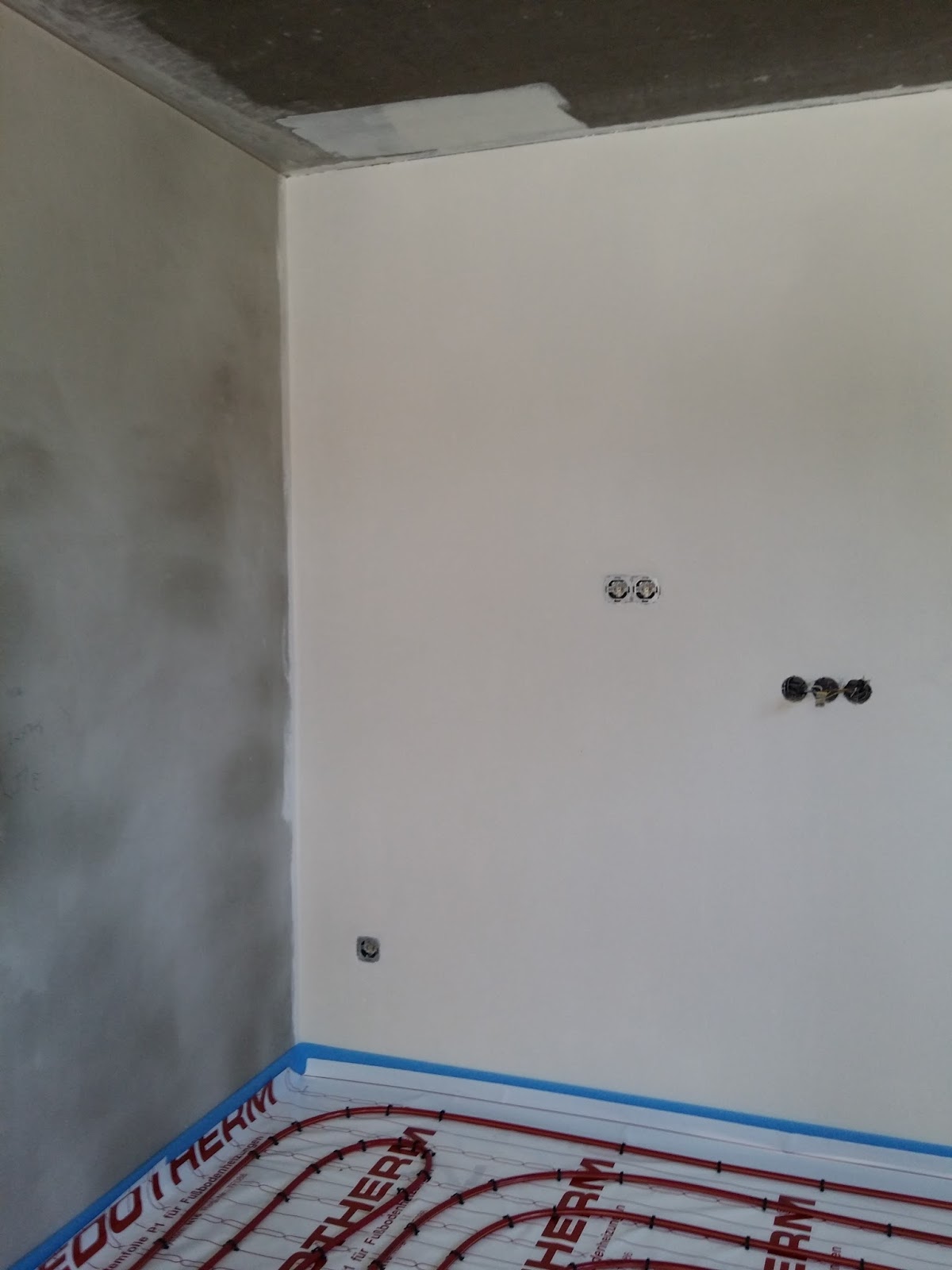

Heute hat die Firma Pedotherm die Lüftungsanlage und Rohre angebracht und die Dämmung auf dem Fußboden aufgebracht.

Unser Bauleiter Thomas war vor Ort um das Gerüst abzubauen (außer dort wo der Turm ist), da wir am Donnerstag und Freitag die Rohre vom Abwasser und Regenwasser verlegen möchten.

Systembau war am Nachmittag auch vor Ort um die Eckschienen beim Turm anzubringen.

Im Moment geht es mit riesen Schritten voran. Jetzt sind es noch 8,5 Wochen bis zur Übergabe, die Zeit rennt im Moment :-)

14.03.2016 - Sanitär Tag 7

Heute wurden die Restarbeiten durchgeführt.
Der Gasanschluss wurde auch installiert.

Sonntag, 13. März 2016

12.03.2016 - Sanitär Tag 6

Heute waren die fleißigen Sanitär Mitarbeiter auch auf der Baustelle und haben weiter gearbeitet.
Am Montag kommen Sie noch mal wieder um die Restarbeiten zu machen.
Am Dienstag kommt Pedotherm um die Lüftungsanlage und die Fußbodenheizung zu installieren.

Wir haben Samstag eine Wand mit Grundierung vorgestrichen und heute am Sonntag haben wir Lehmstreichputz aufgetragen, uns hat das Ergebnis super gefallen.

Wir haben Leinos Mineralputzgrundierung und Leinos Lehmstreich- und Rollputz Mediterran benutzt. Den Lehmstreichputz kann man in verschiedenen Farben abtönen.
Die Verabeitung war viel leichter als gedacht, es spritzt ein wenig mehr als "normale" Wandfarbe :-)

Freitag, 11. März 2016

11.03.2016 - EWE und Sanitär Tag 5

Habe heute mit der EWE geredet, das Problem lag daran das auf der Leitung noch kein Strom war, deshalb konnte er auch noch keinen Zählerstand abrufen....
Dies wurde aber heute nachgeholt. Herr Wulf ist heute extra noch mal zum Haus gefahren um den Zähler zu installieren :-).
Jetzt liegen alle Hausanschlüsse im Haus.
Und vorallendingen haben wir jetzt Strom im Haus ☺.
Firma Hinners war heute auch da und hat die Gastherme angebracht und hat angefangen die ganzen Leitungen zu verlegen...
Am Montag oder Dienstag soll der Gasanschluss dann auch in Betrieb genommen werden ....

Donnerstag, 10. März 2016

10.03.2016 - Strom

Heute haben wir mit Elektro Elberfeld gesprochen, sie haben mit der EWE gesprochen das Sie mit uns einen Termin vereinbaren zwecks Zählterstand Montage.
Der Herr rief dann auch kurze Zeit später an und wollte gegen Mittag den Zähler installieren, leider war aber Abends noch nichts passiert, morgen muss ich erst mal nachfragen warum?
Vielleicht fehlt ja doch noch was?

09.03.2016 - Hausanschlüsse Tag 4 + Elektro Tag 6

Die Elektriker haben heute ihre Arbeit beendet, der Stromkasten hängt und die Steckdosen sind auch soweit eingebaut.
Strom funktioniert leider immer noch nicht, da der Zähler noch fehlt, laut Firma Schultze kommt der wohl morgen.
